固原市多措并举,推动工程建设项目审批提速增效。
【基本案情】

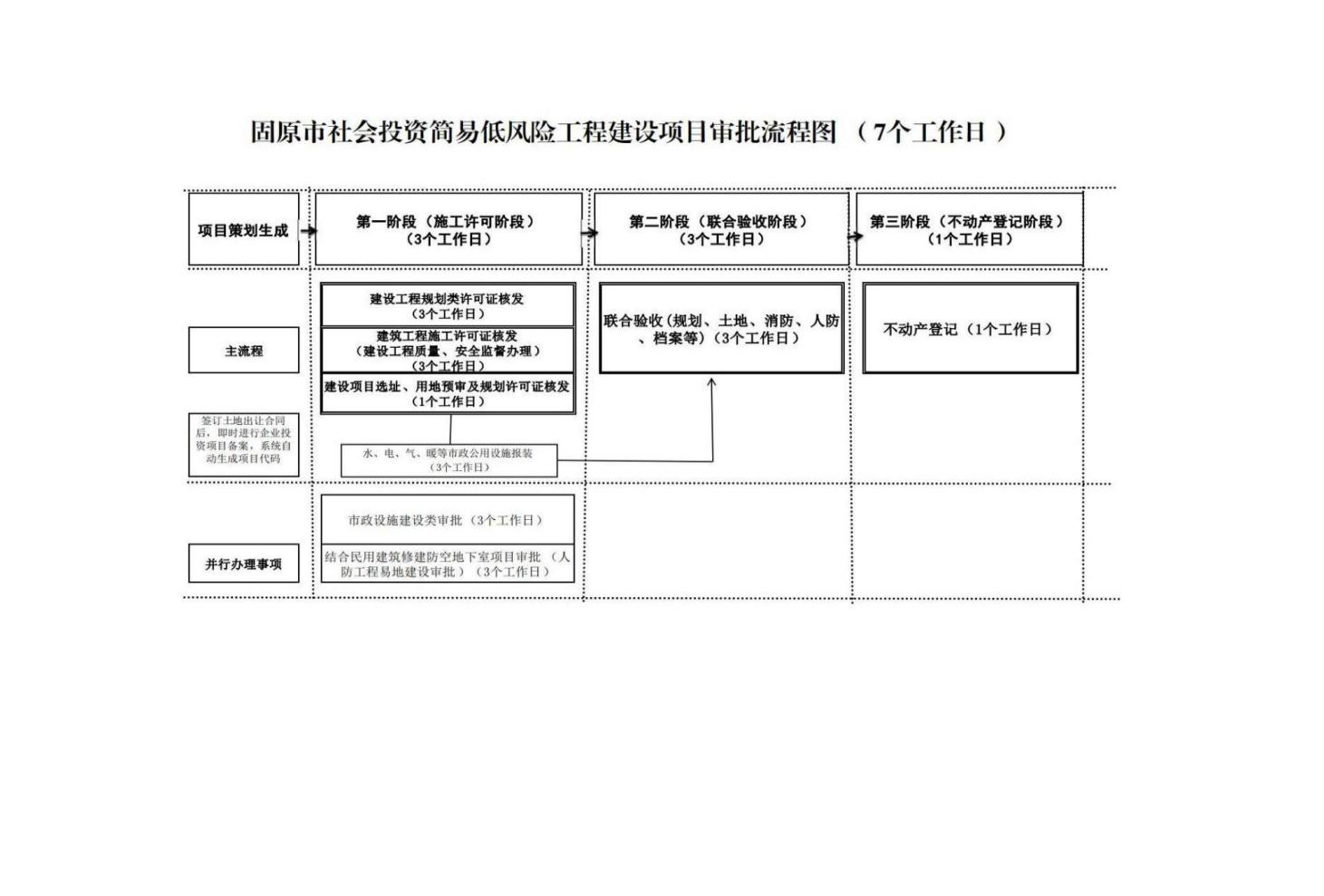

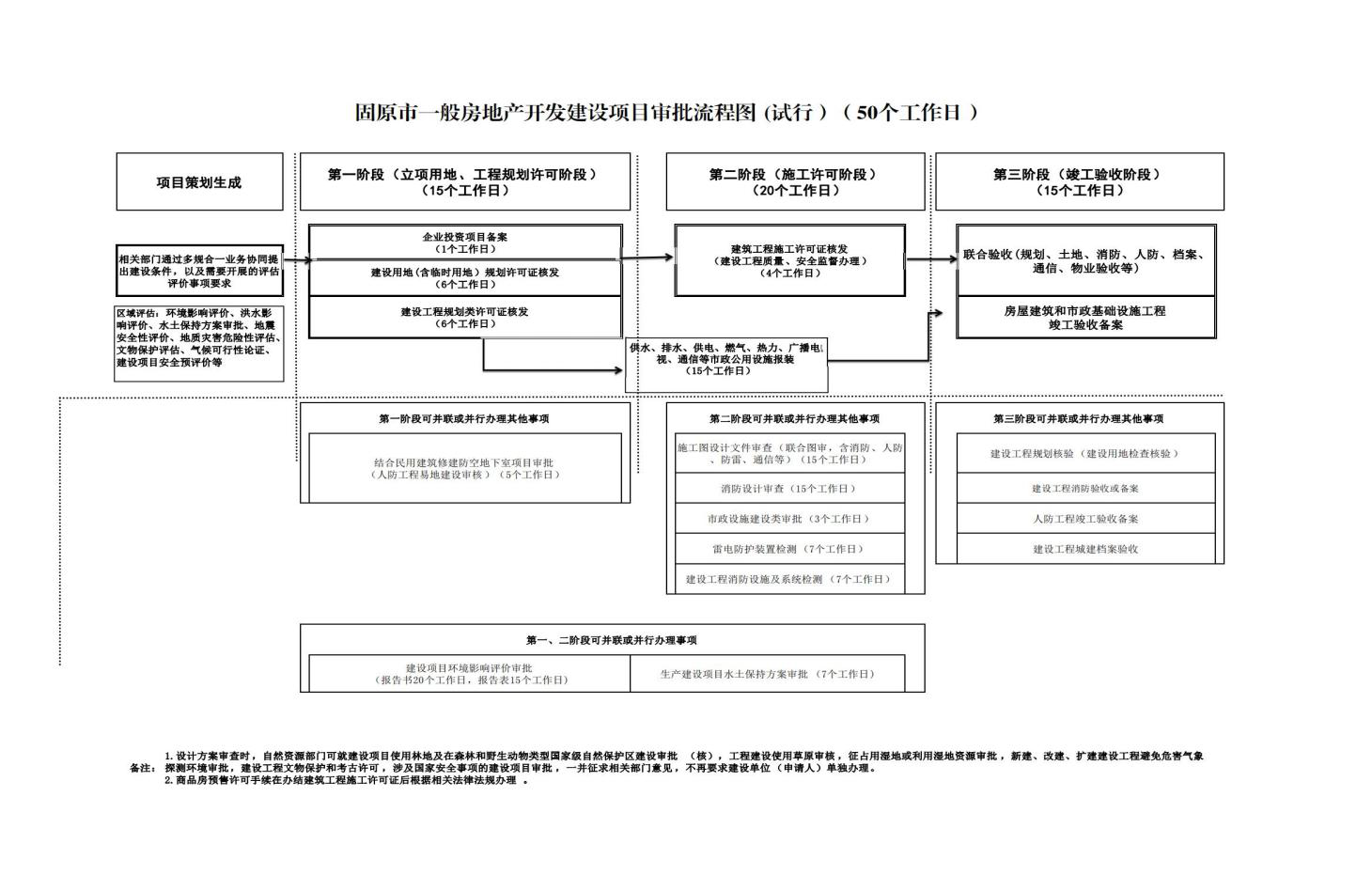

为提高工程建设项目审批效率,固原市不断深化工程建设项目审批制度改革,多措并举,创新推出了“多评一表”、“多勘一踏”、“多图一审”、“多验一联”的“四多合一”审批模式,探索推出预约办、延时办、上门办、领帮办、快速办、专窗办、网上办、就近办、容缺办、模拟办等十办措施,疫情期间创新推出“无人机航拍+特殊位置拍照”、“线上视频审查会议”等方式完成项目勘验评审,推行电子证照应用等多项改革举措,国家工程建设项目审批管理系统显示全市工程建设项目平均审批时间30个工作日。并根据不同类型项目特点分类确定审批事项、材料和流程,制定了16类“定制审批”,实现一般房地产开发建设项目50个工作日内完成,新建社会投资简易低风险工程建设项目7个工作日内完成。疫情期间,光耀和玺房地产开发项目(一期)、玺悦台小区(东区)房地产开发项目等项目从项目备案到施工许可13.5个工作日内完成,比承诺35个工作日完成从备案到施工许可提前了21.5个工作日,审批效率提高了61.43%。
【典型意义】
加强部门间业务协同,综合运用“定制审批”、“绿色通道”等多项创新举措,强化改革措施的系统集成效应,进而构建起系统集成、协同高效的工程建设项目审批运行机制,一般房地产开发建设项目全流程审批环节减为4个,审批材料减为64件,审批时限减至50个工作日以内;新建社会投资简易低风险工程建设项目全流程审批环节减为3个,审批材料减为6件,审批时限仅为7个工作日内,项目审批效率明显提升,切实增强了企业和群众的体验感、获得感、幸福感。
